MiŚOT Data Center pracuje i stopniowo zwiększa obroty. Widać już jednak, że budowa centrum danych należącego do małych i średnich operatorów telekomunikacyjnych, przynosi już pierwsze korzyści.
W listopadzie 2025 roku informowaliśmy o testowym uruchomieniu MiŚOT Data Center w Jaworznie, a rok temu relacjonowaliśmy, że większość projektów MDC zmieniła się w istniejące budynki. Czas na kolejny raport z budowy.
– Budowa naszego data center trwać będzie jeszcze latami – mówi Daniel Piecuch, prezes spółki Projekt MDC. – Poszczególne elementy są jednak uruchamiane niezależnie i dlatego mogą już działać.
Duża część działań związanych z budową to także pozyskiwanie formalnych zgód, w tym także na użytkowanie komercyjne serwerowni.
Przedstawiamy konkretną listę tego, co wydarzyło od listopada w MDC:
– uzyskano zgodę na użytkowanie (grudzień 2025);
– uruchomiono klaster Akamai;
– uruchomiono węzeł spółki Projekt MDF w MDC (przypomnijmy tu, że MDF pomaga lokalnym operatorom budować infrastrukturę z środków z FERC);
– nastąpiła migracja sprzętu IDM Kamaleon do MDC;

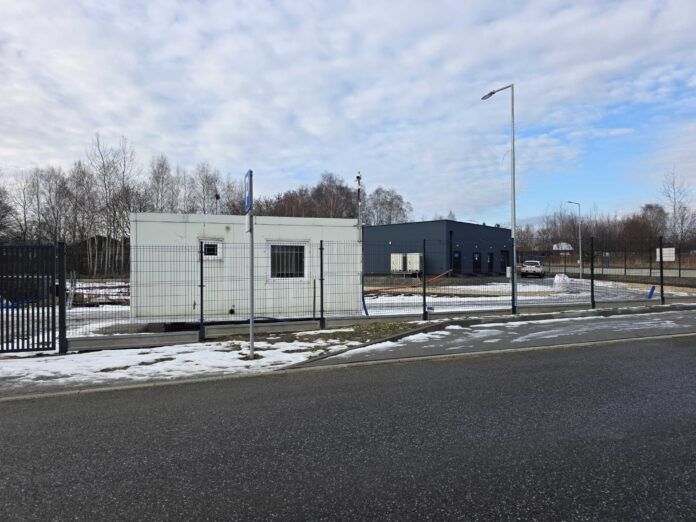

– zamówiono kontener na potrzeby obsługi technicznej i całodobowego monitoringu;

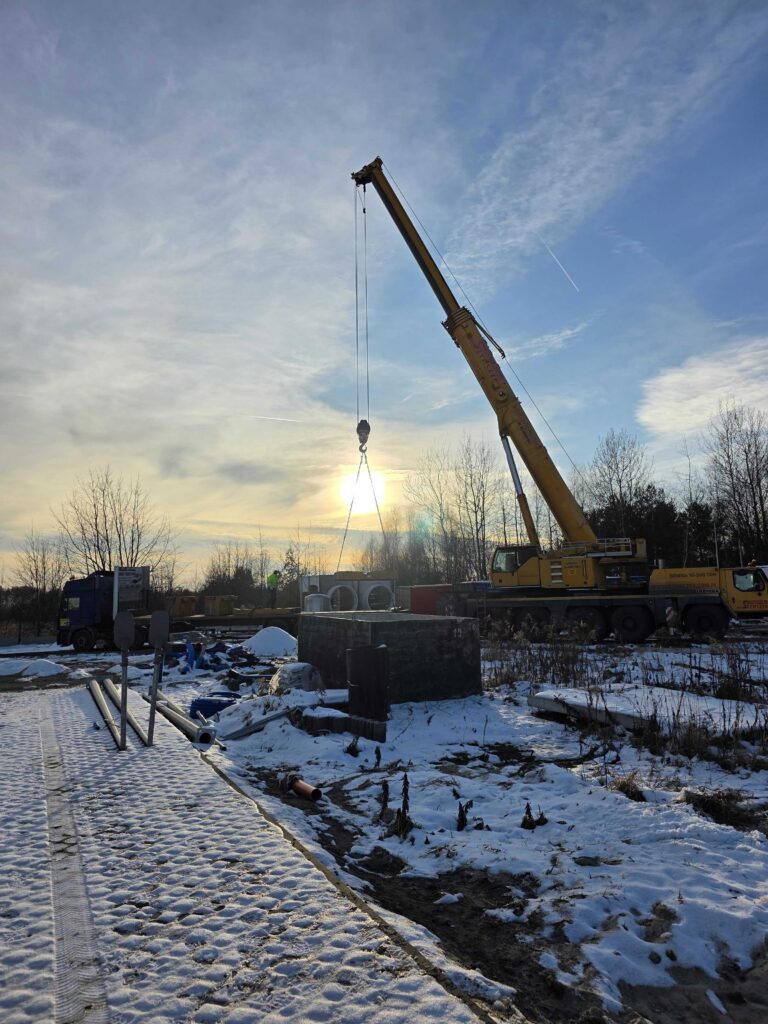

– rozpoczęto przygotowania pod ETAP 3 Inwestycji (co oznacza miejsce na kolejne 60 szaf);

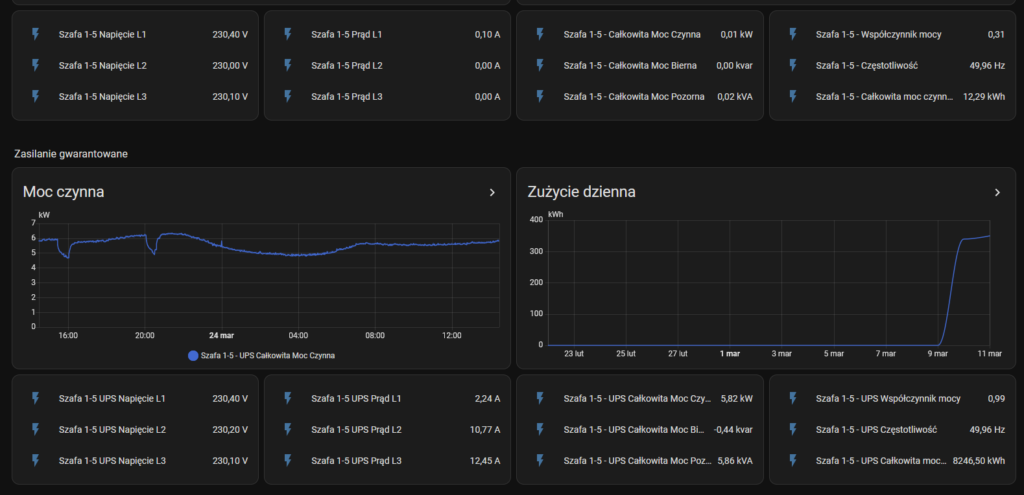

– nastąpiła integracja systemów bezpieczeństwa (m.in. monitoringu CCTV i warunków środowiskowych);
– rozpoczęto prace związane z uruchomieniem głównego agregatu prądotwórczego (1MW mocy);
– podpisano umowę z HAWE na doprowadzenie kolejnego przyłącza internetowego (kabel 144J);
– na terenie MDC trwają prace firmy NETIA związane z doprowadzeniem drugiego, niezależnego kabla;
– trwają pracuje nad projektami koncepcyjnymi kolejnego (czwartego już) etapu inwestycji.
