Ostatni rok budowy centrum przetwarzania danych Grupy MiŚOT w Jaworznie przyniósł konkretne efekty. Większość projektów zmieniła się już w budynki i Data Center jest już na ostatniej prostej do produkcyjnego uruchomienia. Według zapowiedzi przedstawicieli Grupy – o ile nie pojawią się nieprzewidziane okoliczności – pierwsi klienci będą mogli skorzystać z tej infrastruktury jeszcze w tym roku.
Jak już informowaliśmy, należąca do małych i średnich operatorów telekomunikacyjnych, spółka akcyjna MiŚOT, sfinalizowała transakcję zakupu spółki Projekt MDC, która dotychczas należała do Stowarzyszenia e-Południe. Data Center należy teraz do akcjonariuszy, czyli do ponad 400 lokalnych operatorów.
Budowa Data Center trwać będzie jeszcze latami, ale ze względu na modułową strukturę, poszczególne elementy będą uruchamiane niezależnie.

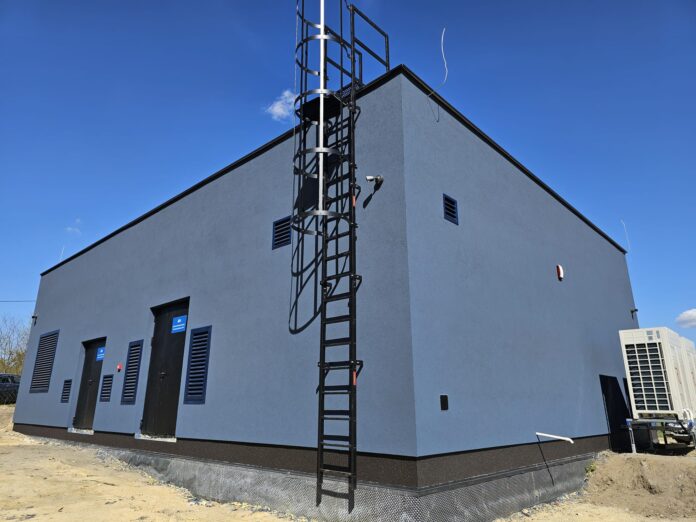

– Na podstawie dokumentacji został już wybudowany budynek techniczny o powierzchni użytkowej 240 m.kw. oraz kondygnacja podziemna z przeznaczeniem na kablownię energetyczną oraz teletechniczną (kolejne 100 m.kw.) – wymienia Daniel Piecuch, prezes spółki Projekt MDC. – W kablowni teletechnicznej zostały zamontowane szafy na potrzeby łączności ze światem zewnętrznym i obiektami znajdującymi się w naszym Centrum Przetwarzania Danych. Na poziomie zero znajdują się pomieszczenie energetyczne, dwie komory transformatorowe, rozdzielnie średniego i niskiego napięcia, pomieszczenie agregatu oraz pierwsza serwerownia wyposażona w 10 szaf 47U 1200×800 (docelowo na obiekcie znajdzie się około 240 szaf).
Podczas budowy bardzo wiele uwagi poświęcane jest kwestiom energetycznym. Rozdzielnia średniego napięcia wraz z pierwszą komorą transformatorową jest właśnie w trakcie odbiorów. Główne rozdzielnia jest już zaś uruchomiona i przygotowana do pracy z dwoma niezależnymi zasilaniami (1,6 MW oraz agregatem 1 MW) i z pełną automatyką przełączania zasilania zapewniając bezpieczeństwo energetyczne centrum.
Docelowo infrastruktura ta będzie przygotowana do zasilania 24 serwerowni, które będą też w pełni skalowalne.

Ponadto:
- w budynku B1 został zainstalowany i uruchomiony system sygnalizacji pożaru który jest w pełni skalowalny i pozwala na rozbudowę o kolejne elementy pojawiające się podczas rozbudowy centrum;
- został uruchomiony System Sygnalizacji Włamania i Napadu zintegrowany z Kontrolą dostępu który także jest przygotowany pod dalszą rozbudowę;
- cały obiekt jest dozorowany;
- został wykonany, uruchomiony i zintegrowany system monitoringu;
- w budynku został wykonana i uruchomiona instalacja wentylacji mechanicznej w oparciu o centralę wentylacyjną;
- został wykonany i uruchomiony system klimatyzacji z odzyskiem ciepła z serwerowni na potrzeby ogrzewania pozostałych pomieszczeń.
Warto też wspomnieć, że w zeszłym roku na budowie pojawiła się kontrola z Głównego urzędu Nadzoru Budowlanego z Warszawy, została podpisana umowa z Urzędem Miejski w Jaworznie na wykonanie zatok postojowych na terenie miejskim przed centrum oraz wykonano zagospodarowanie terenu wokół budynku i zgłoszenie go do odbioru przez nadzór budowlany.

Obecnie zaś prowadzone są prace zmierzające do uruchomienie pierwszych serwerów, zasilania docelowego oraz uruchomienia łącz operatorów zewnętrznych
W maju planowane jest także wykonanie oświetlenia i systemów bezpieczeństwa na terenie centrum.
Jak widać, tempo prac jest szybkie. Centrum przetwarzania danych, inkubowane w strukturach Stowarzyszenia e-Południe, już niebawem służyć będzie punktowi wymiany ruchu internetowego EPIX, a także spółkom zależnym i klientom Grupy MiŚOT.
