MiŚOT Data Center już pracuje

Choć nie od razu MiŚOT Data Center zbudowano, kolejne miesiące prac na placu budowy w Jaworznie przynoszą widoczne efekty. Budowa należącego do małych i średnich operatorów telekomunikacyjnych centrum danych trwać będzie jeszcze latami, lecz poszczególne elementy uruchamiane są niezależnie. Niektóre już pracują. Na razie testowo.

Jak informowaliśmy, do kwietnia tego roku większość projektów MDC zmieniła się w istniejące budynki. Czas na kolejny raport z budowy.

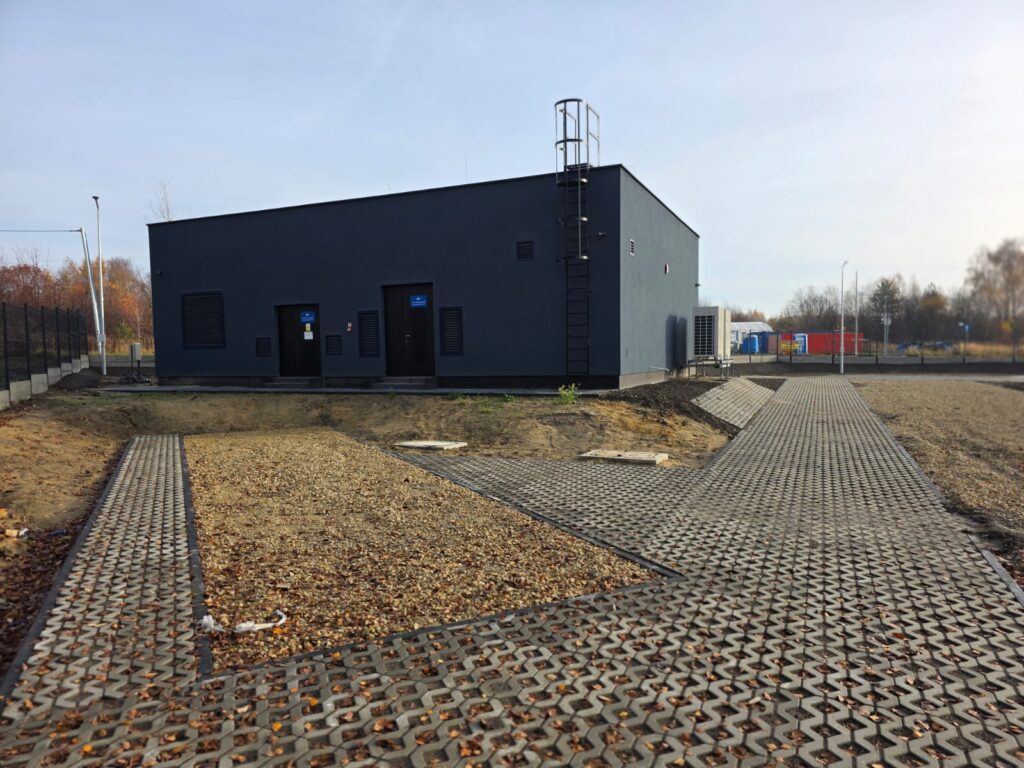

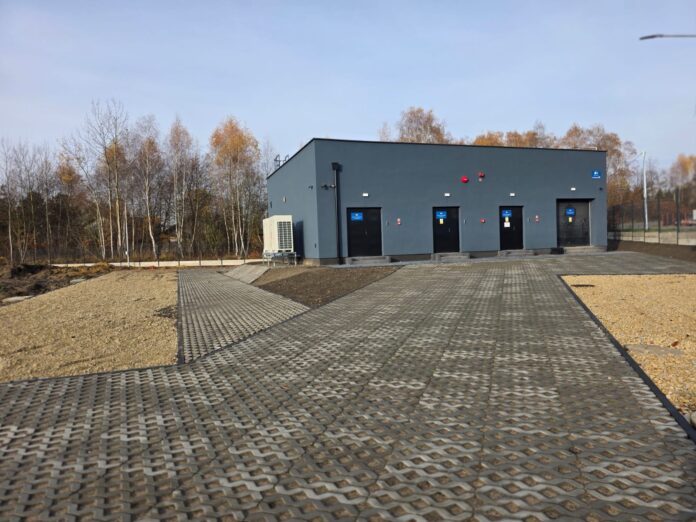

Kolejnym krokiem po powstaniu budynków było powstanie zabezpieczeń i docelowej infrastruktury drogowej, w tym zatoki postojowej dla klientów centrum. Zmiana jest widoczna.

Zgodnie z wiosennymi zapowiedziami, dzięki swej modułowej strukturze, MiŚOT Data Center było na ostatniej prostej do produkcyjnego uruchomienia. Pierwsi klienci mieli skorzystać z tej infrastruktury jeszcze w tym roku.

– Dotrzymaliśmy tego zobowiązania – stwierdza Daniel Piecuch, prezes spółki Projekt MDC. Pierwsze urządzenia w Jaworznie zostały uruchomione. Korzystają z nich obecnie EPIX, NETIA, DGNET oraz Projekt MDF, który pomaga lokalnym operatorom budować infrastrukturę z środków z FERC (Fundusze Europejskie na Rozwój Cyfrowy – przyp. red.). Szacuję, że do końca roku zajętość serwerowni sięgnie 25 proc

Pojawiły się też pierwsze zamówienia od klientów zewnętrznych i podpisane zostały odpowiednie umowy.

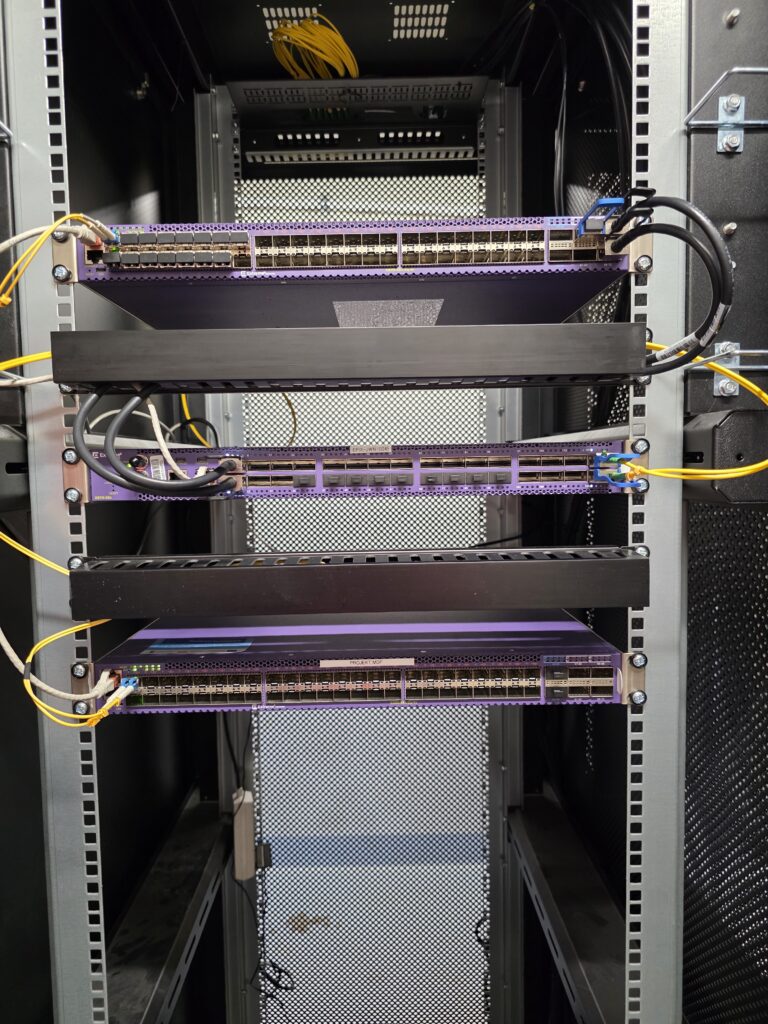

– Pierwsza uruchomiona serwerownia ma 10 szaf 45U 1200×800. Wiemy, że dostępne w nich miejsce szybko się skończy, dlatego przygotowujemy już koleją. Dwukrotnie większą, opartą o kontenery. Będzie w niej 20 szaf. Czekamy na dostawę serwerów AKAMAI które będą uruchomione jeszcze w tym roku w węźle EPIX w Jaworznie – mówi Daniel Piecuch.

Budowa trwa

W ostatnich miesiącach wykonano też następujące prace budowlane:

– dokonano odbioru (od spółki TAURON)  przyłącza SN, dzięki czemu MDC pracuje już na zasilaniu docelowym;

– zestawiono dwa połączenia światłowodowe 100G z 4DC dwoma niezależnymi drogami przez dwóch niezależnych operatorów sieci, a kolejne dwa są w trakcie realizacji;

– wykonano zagospodarowanie wokół budynku wraz z drogą dojazdową zgodnie z projektem PZT dla pierwszego etapu budowy;

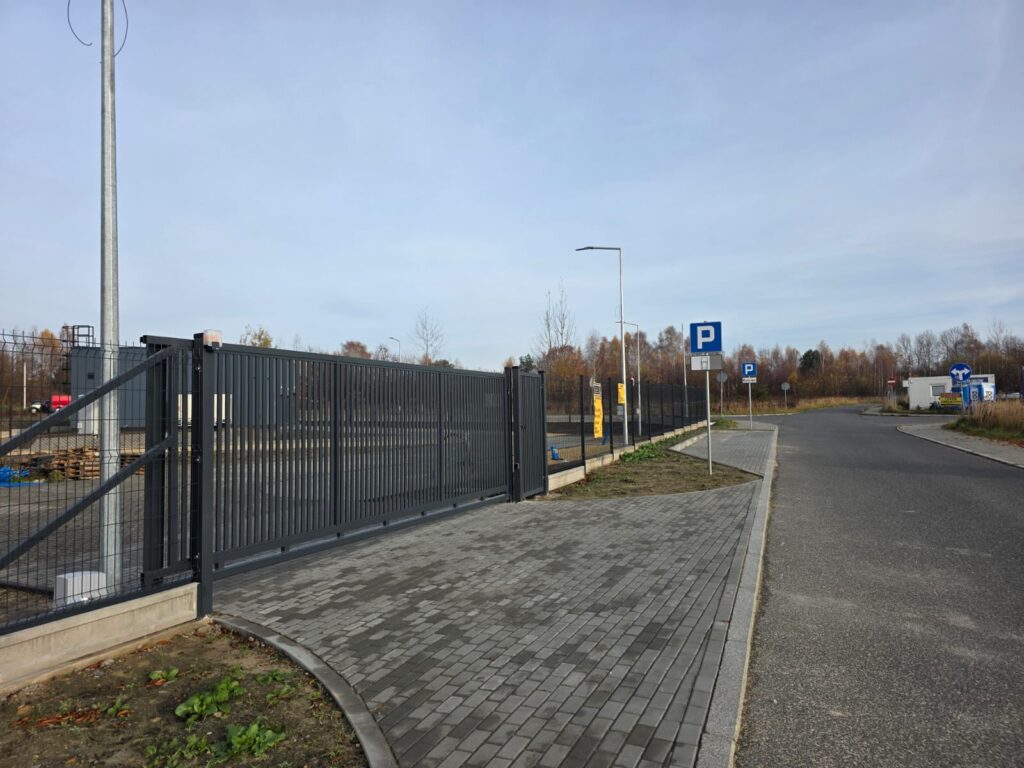

– wykonano zatoki postojowe udostępniające miejsca parkingowe dla gości;

– wykonano docelowe ogrodzenie terenu (do wykonania pozostaje montaż systemu obwodowego oraz drutu kolczastego);

– zadbano o oświetlenie terenu MDC;

– rozbudowany został system CCTV obejmujący cały obszar DC oraz system KD;

– zgłoszono i odebrano pierwszy etap budowy przez Sanepid i Straż;

– zgłoszono odbiór do PINB;

– przygotowano teren pod kolejnych 10 kontenerów w których zostaną zabudowane kolejne serwerownie, magazyny energii oraz elementy systemu centralnego chłodzenia całego DC;

– pierwsze kontenery na terenie DC pojawią się na przełomie grudnia i stycznia. Miejsce na nie jest już przygotowane.

Na koniec przypominamy, że spółka Projekt MDC należy do MiŚOT SA, czyli tym samym do akcjonariuszy, którymi jest ponad 400 lokalnych operatorów.

Czytaj także:

Marek Nowak
Marek Nowak
Redaktor naczelny ISPortal, wcześniej związany między innymi z miesięcznikiem Mobile Internet. Artykuły dotyczące nowych technologii publikował także w portalu Trojmiasto.pl. Po godzinach tworzy opowiadania science-fiction, które ukazały się w kilku już pismach literackich (Nowa Fantastyka, Epea, QFant).
